度计划编制 BIM 应用的模型元素包含哪些

发布于:2018-01-23 17:04:26
首页/BIM专题
分享

1.在进度计划编制 BIM 应用中,进度管理模型宜在深化设计模型或预制加工模型基 础上,附加或关联工作分解结构、进度计划、资源信息和进度管理流程等信息,其内容宜符合下表规定。

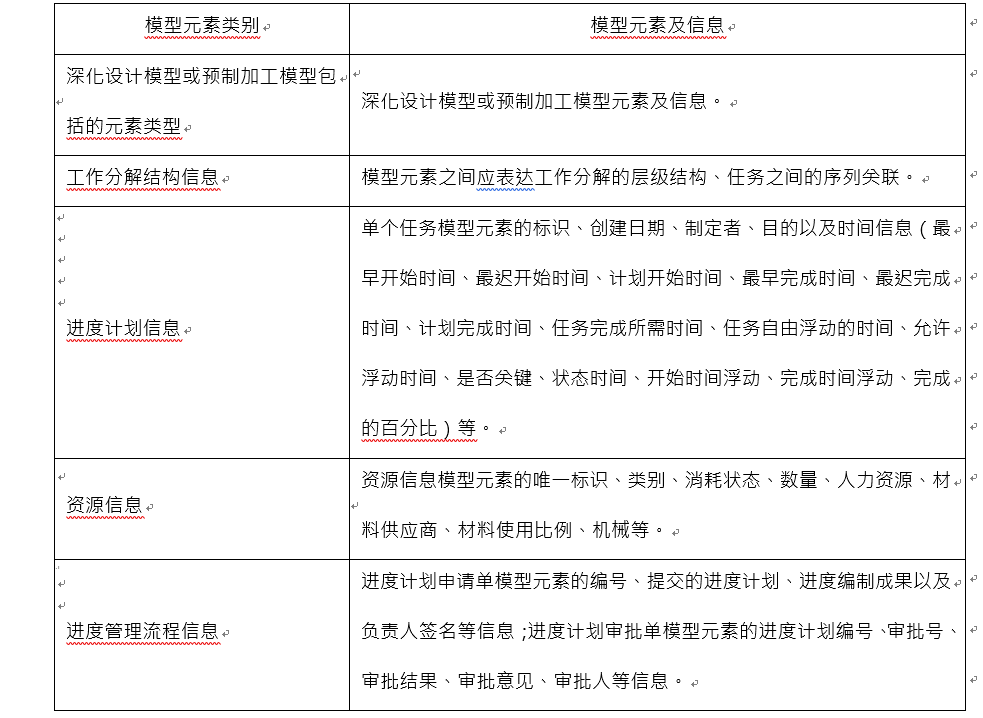

进度计划编制中进度管理模型元素及信息


2.附加或关联信息到进度管理模型,宜符合下列要求:

  1工作分解结构的每个节点均宜附加进度信息;

  2人力、材料、设备等定额资源信息宜基于模型与进度计划关联;

  3进度管理流程中需要存档的表单、文档以及施工模拟动画等成果宜附加或关联到模 型。



转载请注明来源本文地址:https://www.tuituisoft/bim/208.html
